Ein neues Windparkprojekt im Landkreis Tübingen direkt vor unserer Haustür. Bevor es losgeht, müssen jedoch noch einige wichtige Untersuchungen durchgeführt werden, die die endgültige Größe des Windparks bestimmen. Besonders schön: Mindestens eine lokale Energiegenossenschaft wird beteiligt sein, sodass die Bürgerinnen und Bürger der Region aktiv in die Energiewende eingebunden werden.
Standort- und Projektbeschreibung
Standort
Dußlingen und Tübingen, Landkreis Tübingen
Gemarkungen Dußlingen, Bühl, Kilchberg, Weilheim, Derendingen
Plangebiet

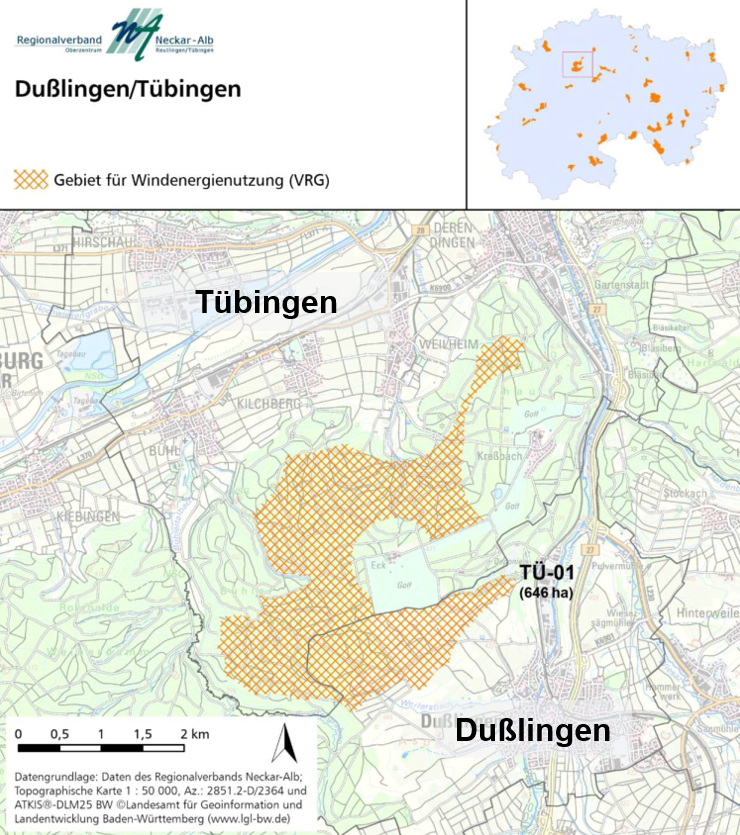

Vorranggebiet TÜ-01 mit ca. 646 ha
Höhe
bis zu 500 m ü.N.N.
Flächeneigentum
privat und kommunal
WEA-Typ
z. B. Enercon E-175 EP5 E2 mit 7,0 MW Nennleistung
Jahresertrag
bei 8 WEA: ca. 96 GWh / Jahr
Vorteile für die Gemeinden Dußlingen und Tübingen
- Finanzielle Beteiligung durch Pacht-Entgelte
- Finanzielle Beteiligung nach EEG an den Stromerträgen in Höhe von 0,2 ct/kWh, ca. 20.000 € pro WEA und Jahr
- Gewerbesteuereinnahmen, da keine Sonderabschreibungen durch die Stadtwerke Tübingen
- Direkte Beteiligungsmöglichkeit Dußlinger und Tübinger Einwohnerinnen und Einwohnern über Energiegenossenschaften
- Dußlinger-Tübinger Windstrom: Jede Anlage produziert jährlich ca. 12 Mio. kWh Ökostrom = Strombedarf von ca. 3.000 Familien
- Lokale Wertschöpfung
- Gemeinsame Planung von Ausgleichsmaßnahmen, um das regionale Ökosystem gezielt aufzuwerten
- Beitrag zum Klimaschutz und zur Unabhängigkeit von Energieimporten
- Vorzeigekommune im Landkreis und der gesamten Region mit leistungsstärkstem Windpark
- Stadtwerke Tübingen als regionaler Partner mit 100% kommunalen Wurzeln
Bürgerbeteiligung und Bürgerinformation
Bei den Planungen für den Windpark Rammert wird die Bürgerschaft im Rahmen von öffentlichen Veranstaltungen mit einbezogen, u.a.
- 10.05.2022–04.04.2023 – Öffentliche Veranstaltungsreihe “Perspektive Erneuerbare Energien” des Regionalverbands Neckar-Alb
- 04.05.2023 – Gemeinderat Dußlingen
- 25.05.2023 – Gemeinderat Dußlingen
- 05.12.2023 – Regionalverband Neckar-Alb, Beschluss über die Planentwürfe für die Teilfortschreibung Windenergie
- 11.01.–11.04.2024 – Beteiligung nach dem Landesplanungsgesetz
- 15.05.2024 – Infoveranstaltung in der Weilheimer Rammerthalle
- 15.05.2024 – Ortsbeirat Derendingen, Ortschaftsrat Bühl, Kilchberg, Weilheim
- 16.05.2024 – Gemeinderat Dußlingen
- 03.06.2024 – Klimaschutzausschuss Universitätsstadt Tübingen
- Mehrfache Behandlung im Rahmen des Tübinger Klimaschutzprogramms, u.a. auch Umfrage über die Bürger-App
Wie ist der zeitliche Ablauf geplant?
Frühjahr / Sommer 2024
Abgeschlossen: Abschluss Gestattungsverträge
2024 / 2025
Erforderliche artenschutzrechtliche Untersuchungen
2025
Windmessung
Frühjahr 2025

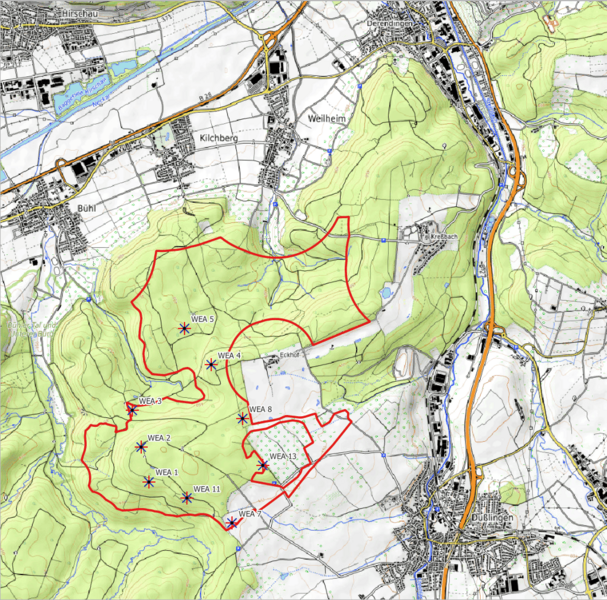

Koordinatengenaue Festlegung der WEA-Standorte, Erstellung aller Gutachten und Planungen für das Genehmigungsverfahren
Herbst 2025
Einreichung des Genehmigungsantrags für den Windpark nach BImSchG
Sommer / Herbst 2026
Erhalt der Genehmigung nach BImSchG für Bau und Betrieb des Windparks
Herbst / Winter 2026
Voraussichtliche Teilnahme an der Ausschreibung der Bundesnetzagentur nach EEG
2027
Bau von Zuwegungen, Kabeltrassen und Windenergieanlagen
Frühjahr 2028
Inbetriebnahme des Windparks
Virtuellen Windradbesteigung im 360°-Video
